    管道保溫施工隊介紹空調水管和風管的保溫施工工藝
    編輯 : 管道保溫施工隊 時間: 2020-05-22 15:33 瀏覽量: 222

    中央空調可用在寫字樓、醫院、大廈、小區等地方,為保證空調系統的正常運轉,今天濤翔天管道保溫施工隊來為大家介紹空調水管和風管的保溫施工工藝。

    空調水管管道保溫2

    成都鐵皮保溫施工準備:

    1、技術準備:在施工前施工人員要認真學習設計單位出具的“空調保溫改造工程橡塑材質要求及施工說明”、工程原設計圖紙、《通風與空調工程施工質量驗收規范》、《工業設備及管道絕熱工程及驗收規范》、供應商提供的說明書等。

    通風管道1


    施工準備:

    一,技術準備:施工前,施工人員應認真研究設計單位印發的《空調保溫翻新工程橡塑材料要求和施工說明》,該工程的原設計圖,《通風與空調《工程施工質量驗收規范》,《工業設備《管道保溫工程規范和驗收規范》》,供應商提供的說明等。

    通風管1

    2.準備工具和消耗品:準備的工具包括卷尺,鋼尺,空白墊,人字梯,刷子,墻紙刀,紅筆,手柄燈(安全電壓),棉紗。

    3,材料的準備和使用部位:冷凝水輸水管道絕緣和DN50空調輸水管道絕緣采用橡塑保溫棉,δ= 10,大于DN50空調輸水管道絕緣,δ= 20。橡膠和塑料絕緣體是用于絕緣和特種絕緣膠帶。

    縱向接縫區域圖圖1

    4.檢查原始絕緣管道:對于原始絕緣接口破裂,應按此過程進行修復;對于破裂區域,請檢查腐蝕狀況。如果腐蝕嚴重,請甲方和監理人員共同研究解決方案,并按計劃實施。

    原材料入庫檢驗:

    1. 檢查測試報告的內容:測試報告的期限是有效的,測試單位應為合法的測試部門,測試報告中的阻燃等級為B1。此外,所有產品檢驗指標均合格,有證書并具有有效的環保證書。

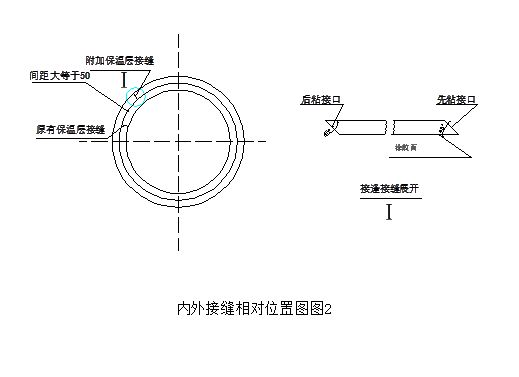

    2. 內外接縫相對位置圖圖2

    2.樣品密封:在材料進入現場之前,首先要求供應商發送各種規格的隔熱棉,專用膠水和專用膠帶,然后由總承包商密封樣品。

    3.接受隔熱棉:表面上的封閉孔,無裂紋,變形和針孔。如果有皺紋,那只能是輕微的。天然狀態下的隔熱棉板的厚度用直尺測量,其厚度與規格一致。

    保溫材料工藝性能測試

    為了確保保溫材料的實際使用,所提供的橡膠和塑料絕緣專用膠粘劑和膠帶應在正式施工前,在使用條件下進行相同的過程性能測試。測試方法與實際絕緣操作過程相同。測試的項目包括:隔熱專用絕緣材料的粘合強度,涂膠后的時間和不粘到手的時間,以及膠帶的粘合強度。

    每一批膠帶和特殊膠水應進行工藝性能測試。只有在過程性能測試中沒有異議之后,才能在正式項目中使用它。

    4.保溫施工過程

    1.施工技術

    取下隔熱地板層的天花板→擦拭原始隔熱層→處理原始隔熱層的裂縫→切下隔熱板→涂上膠水→粘接劑→膠帶密封→恢復天花板。

    2.施工步驟

    (1)保溫天花板的拆除:對于保溫層,拆除保溫天花板,并根據每天的保溫工作量確定拆除保溫天花板的數量。從一端到另一端,卸下的天花板的寬度應便于操作。吊頂的拆除應按代碼分類,辦公室通道不得阻塞。

    (2)擦拭原絕緣層:應清潔原絕緣層上的灰塵并用棉紗擦掉。清潔分為三個步驟:A.首先擦拭表面灰塵; B.更換棉紗并再次擦拭; C.用干凈的棉紗擦拭以使表面清潔且無灰塵痕跡。

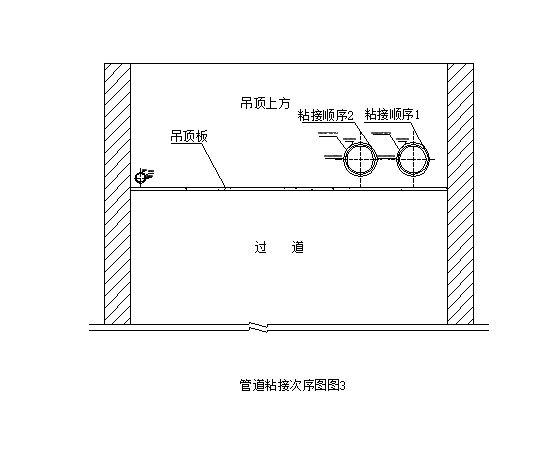

    管道粘結次序圖

    (3)原始隔熱層的開裂處理:如果原始隔熱層的粘合部分有裂紋,應重新粘合。首先,在開口處涂專用膠。一定時間后,當您不粘手時,擠壓對方的兩側,使兩端粘在一起。

    (4)保溫板的下料:下料前要檢查保溫板質量,合格后方得使用。保溫板的下料在下料臺板上進行。施工起點由管井開始南向、東向分別進行。下料長度每米為一段,寬度為L=【原保溫管外殼直徑+增加保溫管厚度】×3.14。保溫板的縱向縫切口面角度為450

    下料順序為先下靠過道墻側冷凍水管的保溫棉,后下其相臨冷凍水管路的保溫棉,先大管后小管,彎頭、三通、變徑、閥門依保溫次序下料。三通、彎頭、變徑下料前要先放樣,然后將樣板敷于保溫板材上靠樣劃線后切割。

    下料用鋼直尺和450鋼直尺靠線壓牢保溫棉板用壁紙刀切割,切口要平直;下料嚴禁使用鋸條切割。


    (5)涂膠:保溫施工質量的好壞涂膠是關鍵的一個環節,涂膠要薄、要均勻,涂膠后不要馬上粘接,要在自然條件下放置到略不沾手后方可粘接。

    涂膠面次序為先涂里表面,后涂縱向、環向接縫的端面。涂膠后的橡塑保溫板要按涂膠的先后順序放置,不得混放。

    (6)粘合:管道保溫層粘接時,縱向接縫要在管子水平軸線兩側450位置,見縱向接縫區域圖;環向接縫要與原有保溫的環縫錯開50mm以上。本保溫改造是在原保溫層的外面上又附加一層保溫棉,故還存在內外接縫的相對位置問題,內外接縫的弧線長度不小于50毫米,見內外接縫相對位置圖。保溫板粘接時,要由涂膠面一側的尖角端開始粘接。

    保溫板端面接口與管木拖結合要嚴密,并在接口處涂硅膠密封,密封角高度不小于10mm。

    過道冷凍水管路保溫粘接順序為先內后外,既先粘接靠近過道墻一側的管路后粘接遠離過道墻的管路,最后進行冷凝水管道保溫。

    粘接時首先要對正縱向、環向接縫位置,然后卷曲粘接,合縫后均勻按壓,使之與原有保溫層面結合成一體。

    風管法蘭的保溫要求同上。

    (7)膠帶封口粘接:橡塑保溫板粘接兩段后,要對于第一段保溫進行封口粘接。膠帶粘接本著先粘縱縫,后粘環縫。縱向膠帶壓接要超過前一接縫口不小于50毫米長度;然后進行環向粘接環向粘接的膠帶搭接長度不小于50毫米。環向粘接間距為330毫米,這主要是克服保溫板中性層外的拉應力作用。

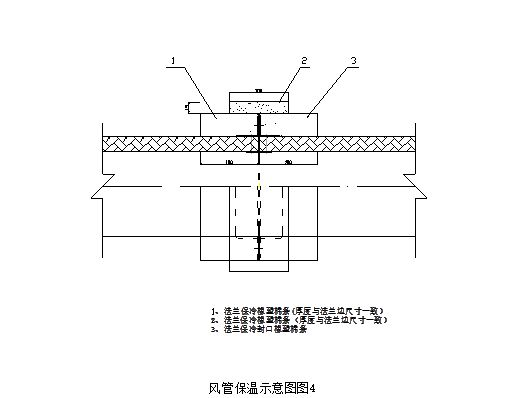

    風管保溫示意圖

    (8)吊頂板恢復:每層的冷凍水、冷凝水保溫完成后要及將吊頂板恢復。

    四川管道保溫工程施工合格標準:

    1、保溫板面整潔;

    2、涂膠厚度較薄而且均勻;

    3、接縫切口平直,無凹凸;

    4、板面粘合牢固,無凸起;

    5、相臨兩層各接縫間距不小于50毫米;

    6、接縫對口整齊,接縫開口最大寬度不大于2.0毫米,不得通透;

    7、膠帶粘接寬度在接縫兩側分布均勻;

    8、管件、閥門保溫板邊緣規則、過度圓滑;

    9、吊頂板恢復時,板面無色差或色差很小。

    安全文明施工:

    1、施工刷膠點選在每層的機房,機房內配備滅火器;

    2、施工人員不得吸煙;

    3、使用人字梯下腳要墊膠墊;

    4、人字梯連襠繩牢固可靠;

    5、照明燈具電源電壓為安全電壓,燈具保護罩及把燈開關等齊全有效;

    6、施工中灰塵清理及時;

    7、進場材料按規格碼放整齊,臨時拆除的吊頂板碼放有序;

    8、保溫涂膠處地面要用彩條布鋪墊,以防玷污地面;

    9、管道保溫施工中不得大聲喧嘩,以免影響辦公;

    10、施工中要作到活完、料凈、場地清。

    上述工藝做法均要執行樣板先行的原則,樣板確認后再進行工程的全面施工。

    以上就是成都鐵皮保溫管道保溫施工隊對于空調水管和風管的保溫施工工藝的介紹,更多信息可以關注本站。


    上一篇: 燃油管道要保溫嗎 下一篇: 冷凍水管道保溫厚度計算
    cache
    Processed in 0.012003 Second.
    主站蜘蛛池模板: 欧洲成人午夜精品无码区久久| 国产精品无码AV不卡| 亚洲精品高清无码视频| 亚洲av无码不卡私人影院| 不卡无码人妻一区三区音频 | 人妻无码αv中文字幕久久琪琪布| 亚洲av无码一区二区乱子伦as| 国产精品久久久久无码av| 亚洲人成国产精品无码| 99久久人妻无码精品系列蜜桃| 亚洲区日韩区无码区| 午夜无码熟熟妇丰满人妻| 国产AV无码专区亚洲AVJULIA| 日本无码一区二区三区白峰美| 久久国产加勒比精品无码| 久久亚洲精品无码gv| 亚洲国产精品无码久久久| 久久精品无码免费不卡| 亚洲av无码专区首页| 亚洲AV无码一区二区乱孑伦AS| 国产精品无码素人福利免费| 无码久久精品国产亚洲Av影片 | 人妻少妇伦在线无码| 无码国产精品一区二区免费式直播| 一本色道无码不卡在线观看| 国产成人无码AV在线播放无广告| 亚洲综合无码一区二区| 日韩人妻无码一区二区三区综合部 | 高h纯肉无码视频在线观看| 久久亚洲精品无码gv| 少妇极品熟妇人妻无码| 亚洲中文字幕无码爆乳| 精品无码国产自产拍在线观看| 国产精品无码av在线播放| 黄桃AV无码免费一区二区三区 | H无码精品3D动漫在线观看| a级毛片无码免费真人| 无码一区二区三区AV免费| 亚洲av午夜精品无码专区 | 亚洲中文字幕无码亚洲成A人片| 欧洲无码一区二区三区在线观看 |
